Semaine 29 février :

Allez on reprend, mettre les skis au garage, les petits à l'école et c'est parti pour le chantier !

objectif  : que tout soit prêt pour la projection de l'enduit terre par Marc Sage (un professionnel de l'enduit terre) fin mars.

Ainsi il nous faut :

- finaliser  les bottes de paille dans les murs et la toiture (environ 80 bottes),

- réaliser les poupées de paille en jointoiement des bottes et interstices à combler

- poser la laine de bois au niveau des ponts thermiques dus à l'ossature bois et au niveau des caissons de volets roulants

- installation des grilles de supports d'enduit sur la laine de bois (Nergalto)

- finir d'installer toutes les gaines d'électricité et de ventilation si nécessaire.



Lundi à mercredi : élagage des bottes de paille pour faciliter leur insertion entre chevrons.

fabrication des poupées de paille,

et premières plantations dans le jardin !! merci Antoine pour les plantes



fin de semaine : fixation de tasseaux pour maintenir les bottes en toiture.

on a continué à installer les bottes en toiture.

nombre d'heures travaillées: 70h

Semaine 7 mars :

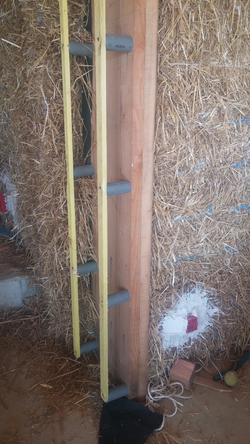

Arnaud a occupé sa semaine à placer les tasseaux de bois venant fixer la laine de bois et qui supporteront le Nergalto, cf photo.

Les petites mains comme moi, Petch et Tim ont continuer méthodiquement à uniformiser l'isolation paille (pose de pourpées et tissage de filet pour les maintenir).

total heures travaillées : 74.5h

Semaine du 14 mars :

lundi: pose du premier tableau de fenêtre

mardi : pose des tableaux et de la laine de bois par Antoine, prolonguation des fourreaux d'électricité pour l'éclairage du sous-sol

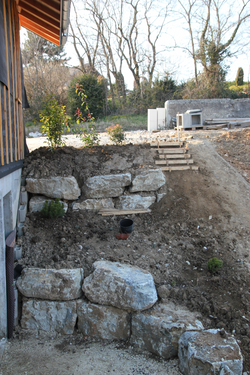

fin de semaine : laine de bois, jardin (plantation du gazon et de quelques arbustes) Merci Anoine pour les conseils on voici le résultat :

Résultat : 66.5heures travaillées

Semaine 21 mars :

Cette semaine a été particulière puisque nous avons été malades tous les 2 en même temps à partir de mercredi.

Ce n'aurait pas été trop gênant si Arnaud n'avait pas commandé le coulage de la chape pour mardi 29 mars et qu'il y avait pas mla de choses à préparer :

- débarassage (enlever les WC, dégager l'escalier, nettoyer,

- mettre les gaines plates de ventilation double flux qui achemineront l'air dans le salon

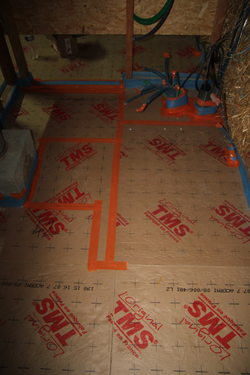

- poser les plaques de MS (polyuréthane ) en 5 cm . Cet isolant à deux fonctions : tout d'abord traiter le pont thermique de la lisse d'encrage et la lisse basse de l'ossature bois (pour info, Franck Janin nous avons calculé qu'il representerait une déperdition largement supérieure à l'ensemble des déperditions de la maison) puis l'isolant coûte moins cher que la chape liquide anhydrite) .

- pour couper complètement le pont thermique, une deuxième morceau de plaque est posé sur tout le préiphérique d'une largeur de 16cm. Ainsi les 10cm de bois sont bien isolés et la chape vient à fleur de la paille sans la toucher.

- la chape doit être désolidarisée de tout support. Il faut donc poser une bande résiliente bleue sur tout le périphéirque et scotcher le moindre trou.



Et heureusement nous avons eu des petites mains bien sympathiques pour nous aider :

avec au chantier: le retour d'Hélène (qui était venue en octobre), Thierry et Antoine la semaine . suivis le lundi de Pâques à l'improviste par un couple des Bauges Tym et sa femme.

et ma maman Thérèse, car c'est tellement bon d'appeler sa maman quand on est malade ;) !



voici le résultat : 81.75h travaillées (ps, le gazon commence à pousser)
