Semaine du 2 novembre :

Petite équipe qui va bien : Hélène, Gégé Arnaud et Sab. (140h travaillées)

lundi : nous nous attaquons au côté Est de la toiture. Il y a deux types de chevrons : ceux isolés donnant sur l'espace chauffé et ceux non isolés donnant sur les combles du garage.

Il faut donc gérer une différence de hauteur de toiture. Ainsi les combles du garage ont des petits caissons qui supporteront les pannes et les petits chevrons (épaisseur de 10cm contre 39cm).

Il faut également gérer les dépassées de toiture, réalisées à partir de petits chevrons de 5*10 ou 5*20.

Pour réaliser tous ces chervons, nous avons du mettre au point un banc de montage pour avoir une largeur de 39cm précisément en tout point du chevron. Le banc est réalisé par quelques chutes de bois de 5 *20 fixées sur le plancher des combles que l'on peut voir sur les photos. La préfabrication de tous les chevrons nous aura bien pris deux semaines. A la fin de cette semaine nous avons enfin pu tous les poser en faisant attention de ne pas être bloquer pour poser le dernier !







3 nov
30 oct

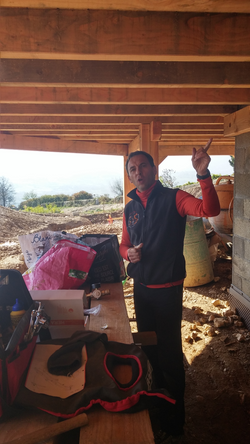

30 oct
4 nov
chevron
4 nov
05 nov
05 novembre
la grosse bertha
30 nov
pose des chevrons
vendredi 5 nov
les combles
les visiteurs
s'lut les cousins!

Le dimanche nous sommes venus avec Sylvain pour poser la sous couverture, réalisée à l'aide du contreventement Spanotec (présent sur les murs également). Et oui cela nous obligera à mettre la paille par dessous mais l'avantage est de garder la filière sèche pour l'isolant.

Dans un premier temps, il nous a fallût régler les chevrons en hauteur pour les aligner parfaitement et aussi régler l'écartement sur le haut du chevron avec l'aide d'un tasseau.

Ensuite, le plaisir de constater que les plaques viennent se laquer contre ce tasseau qui gère l'alignement et qu'elles s'emboîtent sans problème.

En milieu d'après midi Arnaud a de nouveau mal au niveau des côtes:grosse contracture intercostale , repos obligatoire. Heureusement Dave et GG traînaient dans le coin. Du coup le pan sud ouest est fini en fin de journée.

Et voilà donc une bonne semaine de terminée avec la récompense de commencer à mettre le HORS D'EAU!!

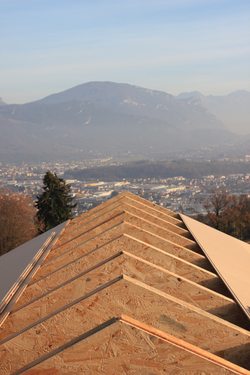

IMG_9605_edited
IMG_9599_edited

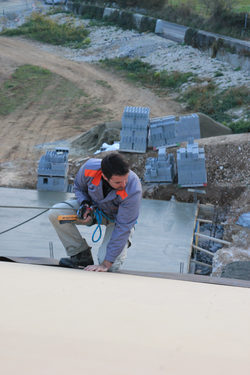

IMG_9611_edited
IMG_9608_edited
IMG_9609_edited
15-11-10_GG_à_la_scie_sabre_pour_réaliser_le_délard_des_chevrons_du_garage_edited
15-11-11 avant de fermer avec l'OSB_edited
11 nov
11 nov

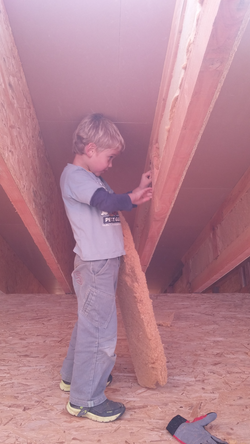

11 nov c'est bien d'être petit
15-11-11 Il était bon l'apéro!!!_edited

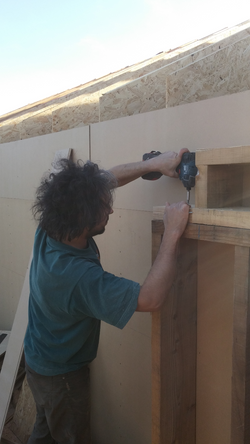

10 nov
caisson fini
Steph en renfort
IMG_9613_edited
bientôt la couverture
début de semaine
vendredi 13 nov
ça continue
Arnaud au boulot
avancement à grand pas
chevrons simple de 5*10 combles
agraffage du pare-pluie
alors heureux ?
vendredi 13
vendredi 13
mardi 10

samedi 14 : nous avons eu 2 couples: Vincent et Charlotte, des amis et Annaël et Mélanie venus par le site de Twiza, des futurs auto-constructeurs.

bonne journée avec le plaisir de fermer les combles , on est hors d'eau avec tout de même un petit passage pour continuer à y travailler : résultats en immages de cette toiture noire et la maison qui prend forme ! La météo est vraiment avec nous !

20151114_110540
20151114_171554
20151114_171637
20151114_110548
20151114_171616
20151114_161731

Semaine du 16 novembre : (58 heures travaillées)

Toute petite semaine, on était tous les 3 (Arnaud, Gégé et moi à mi-temps). On a fini le toit en posant le pare-pluie. Arnaud a fait une console lundi puis une autre mardi et mercredi ils en ont fait 2 ! et oui c'est long tout ça à faire finalement.

Grande nouvelle nous avons choisi le bardage : ce sera du mélèze étuvé brossé, un peu rustique mais sympathique. Petit hic, il vient de Sibérie du Nord ... bon même s'il est labellisé PEFC et FSC, ça fait un peu loin...  nous avions des prix avec ce fournisseur.

Puis enfin le mauvais temps, Arnaud a pu se reposer, pendant que je suivais la formation de l'association Oxalis sur la construction d'un poêle de masse.







IMG_9714
IMG_9715

Semaine du 23 novembre : (78 heures travaillées)

Effectif toujours réduit: Gégé et Arnaud

réalisation des deux dernières consoles. Pose et fixation des 6 consoles. Pose des chevrons de dépassées de toiture.

détail technique : 2 tailles de consoles. Celles sur la façade sud assurent une dépassée de toiture d'1m et de d'1.4m pour celles situées au nord. la section utilisée est du 10*20cm. Emboîtées avec des embrèvements et des enfourchements (cf photos). sciage à la scie circulaire, au superbe outil parkside et au bon vieux ciseaux à bois. Cela prend du temps mais ça fait du bien de faire de la vraie charpente.

Les chevrons ont une section de 8*12cm. Sont fixés sur les consoles avec des vis de 6*180mm. Pour leur mise en place nous avons du nous encorder et heureusement car ce n'est pas une mince affaire :

Petit bémol : les deux chevrons posés aux extrémités des consoles sud étaient trop courts, donc nouvelle commande de chevrons dont l'arrivage est prévu semaine prochaine.











20151117_114012_edited
20151116_172034_edited

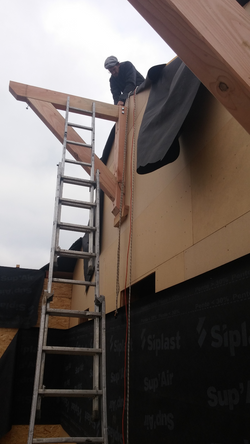

20151127_151326_edited
20151125_163310_edited
20151117_115000
20151117_114530
20151117_114023
20151117_112154
20151117_105551
20151117_105526
20151116_124651
20151116_124636
20151130_163854_edited
20151130_164107 - Copie

Je suis un paragraphe. Cliquez ici pour ajouter votre propre texte et me modifier. C'est facile.

© 2023 by Name of Site. Proudly created with Wix.com

bottom of page
