Après plusieurs semaines de ski, Arnaud est revenu !

Le chantier a redémarré samedi 9 avril avec la réalisation du balcon sud de l'tage (mise en place des 2 consoles et des 4 solives).



Semaine du 11 avril :

Cette semaine Arnaud a travaillé tout seul, et oui fallait bien que ça arrive !

Début de semaine : réalisation du syphon de l'escalier béton exterieur suivant les conseils de l'étancheur.

Mercredi et jeudi : réalisation des cadres de menuiseries qui ont toutes étaient receeptionnées (il nous en manquait 4 que nous avons rajouter après coup et qui nous ont été livrées lundi).

La réalisation des cadres de menuiseries est relativement rapide, excepté pour l'ensemble des 4 parties formant un trapèze. Il aura fallût à Arnaud 1.5 journée pour venir à bout des 3 revetement de poteaux de l'ossature bois et du cadre en trapèze avec des angles 3D. Le résultat est au rendez-vuos, c'est encourageant !

Vendredi : pose du nergalto (grillage, support d'enduit) sur les parties en laine de bois.



IMG_0213_edited
IMG_0212_edited
IMG_0211_edited
IMG_0224
IMG_0223
IMG_0221
IMG_0220
IMG_0219
IMG_0217
IMG_0216
IMG_0208_edited
IMG_0207

semaine du 18 avril

cette semaine : préparation des murs en vue de 'enduit terre prévu le mardi 26 avril.

Donc réalisation des derniers tableaux manquants et nergalto sur toutes les parties isolées en laine de bois, notamment sur les pignons des combles.

nb d'heures travaillées : 113

merci à Papa, Mikee, Guy-Noël et Antoine poru le coup de main qui fait du bien



on accepte même les p'tites mains
Merci Antoine !!
Merci Mikee!!
Merci l'équipe d'AC +!!
21/04/2016
21 avril
21 avril

Ci-dessous quelques photos de murs prêts à enduire :

26 avril juste avant l'enduit
normalement tout est prêt
salle de jeux
IMG_0262
protection des menuiseries
cuisine
cuisine
cuisine
IMG_0251
IMG_0249
IMG_0250

semaine du 25 avril

Dieu que c'est long de finaliser! il y a toujours quelque chose : franger, faire tenir les boîtes d'électricité, faire tenir les frein et pare-vapeur pour qu'ils ne gênent pas lors de la projection ... Mais voilà la vielle Arnaud fini de vider la maison et va faire les courses de terre, sable et plâtre suivant les prescriptions de Marc Sage, professionnel reconnu de l'enduit terre.



Quantitatif pour 140m² de murs avec 7cm d'épaisseur :

Terre : 12€/tonne à la carièrre de Cusy, 6 tonnes, le camion loué à un maçon avec chauffeur (300€ la matinée)

Cette terre est usuellement appelée sable de protection qu'on utilise pour proteger les canalisations et les tranchées en VRD. Cette terre sableuse est le résultat d'un concassage et chaulage d'une roche mélangée à de la terre. Après tamisage, les fines (70microns)  constituent ce sable de protection.

Sable : 14€/tonne, carrière du Tremblay à la Motte Servolex, 6 tonnes

sable à maçonner avec grains roulés

Plâtre : Lutèce 33 X acheté à Samse quantité estimée à 40sacs de 33kg.



Dosage : 7 seaux de sable, 7 seaux de terre pour 0.5 seau de pla^tre et 35litres d'eau.





Mardi 26 avril : 4 personnes nous donnent la main pour assister Marc à la réalisation de la première couche :

Thierry et Antoine sont à la machine pour préparer les dosages et surveiller que le mélange se passe bien.

Pierre à la taloche pour lisser les murs.

Arnaud et Marc Sage à la projection en continu.



Comment ça se passe? : un peu dans le speed, puisque la machine ne peut pas s'arrêter fréquemment, elle est alimentée en continu. Dans notre cas 3 heures le matin et 3 heures l'après-midi pour les 140m². Les protections sont primordiales puique bien sûr ça en met de partout.

Pierre

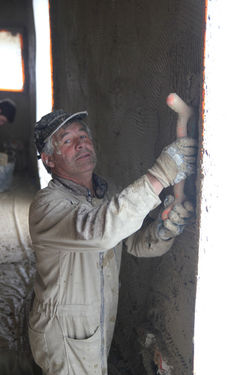

Marc Sage
première projection
Premier mur
Antoine au mélange
Thierry veille au bon déroulement
voilà la bête
machine confectionnée par Marc
et c'est parti pour Arnaud!
résultat
le mur Ouest à l'étage
au tour de Thierry
la buse de près
